Il piano di progetto costituisce il documento fondamentale da cui il progetto prende forma. ll project manager può avere la tentazione di sorvolare sulla fase di pianificazione per raggiungere più velocemente la fase esecutiva. In realtà, il successo di un progetto, e il pieno rispetto dei vincoli stabiliti, dipendono in gran parte dalla qualità del piano di progetto e dalla sua divulgazione. Un progetto comprende solitamente molte voci e variabili ed è quindi importante utilizzare il modello più adatto al conseguimento degli obiettivi.

Ma con tutti i modelli disponibili come si fa a scegliere quello giusto? Abbiamo dato un’occhiata ai modelli esistenti e abbiamo identificato i modelli Excel migliori per piani di progetto. Di seguito illustreremo le differenze tra i vari modelli e spiegheremo in quali situazioni è utile usarli. Potrai quindi scaricare un modello Excel gratuito per piani di progetto. Analizzeremo anche il formato di un piano di progetto spiegando come crearne uno in Excel e uno in Smartsheet, che semplifica notevolmente questo processo e offre funzioni molto utili per la collaborazione.

Come desideri creare il tuo piano di progetto?

- oppure –

Smartsheet

Come scegliere il modello giusto per piani di progetto

Un piano di progetto può essere molte semplice o complesso secondo le tue esigenze. Puoi includere una sequenza temporale statica oppure una dinamica con un diagramma di Gantt, concentrando quindi la tua attenzione su obiettivi o voci specifici.

Qui di seguito puoi trovare vari modelli per piani di progetto con una breve descrizione sui loro utilizzi.

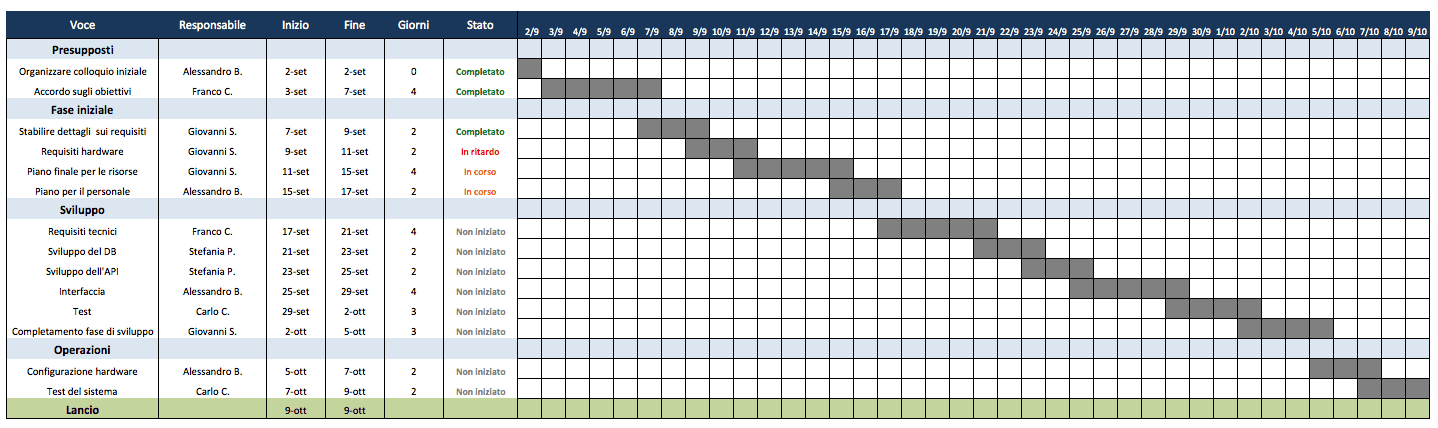

Modello per piano di lavoro

Scarica il modello per piani di lavoro

Un modello per piano di lavoro ha lo scopo di suddividere un progetto di grandi dimensioni in parti più piccole e facilmente gestibili. Questo tipo di modello indica quali attività devono essere svolte, le persone ad esse assegnate e le date di completamento. Include anche una sequenza temporale per migliorare la trasparenza delle operazioni e creare delle aspettative realistiche, tenendo tutti aggiornati sui progressi fatti e sulle scadenze imminenti. Un modello per un piano di lavoro è ideale per i team di grandi dimensioni che lavorano a progetti molto vasti, con numerose attività, date di esecuzione e di scadenza.

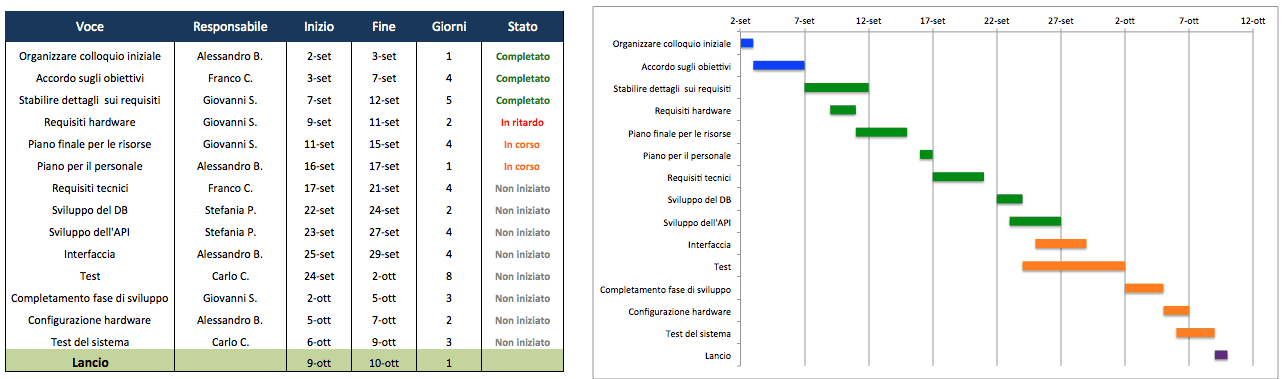

Modello per piani di progetto con Gantt

Scarica il modello per piani di progetto

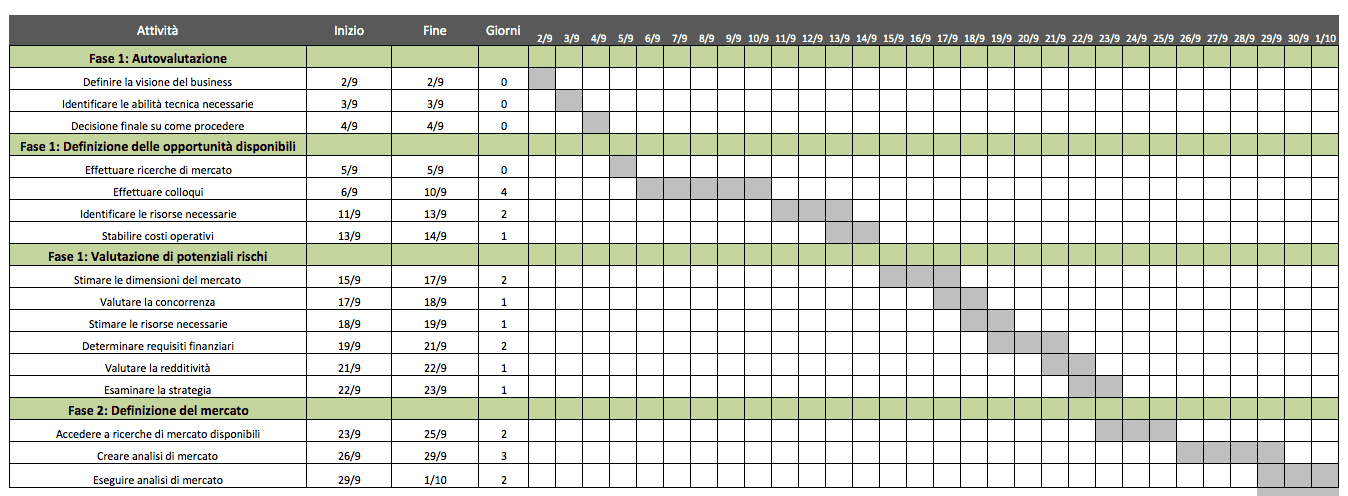

Un piano di progetto è solitamente utilizzato nel contesto della gestione dei progetti e include diagrammi di Gantt per pianificare le attività e per produrre report man mano che il progetto avanza. La differenza principale tra un piano di progetto e un piano di lavoro è l’utilizzo di diagrammi di Gantt. Un diagramma di Gantt è in sostanza costituito da una barra orizzontale dinamica che consente di visualizzare la cronologia di un progetto e di condividerne lo stato con le parti interessate. Questo tipo di modello è ideale per i project manager a capo di team con numerosi membri e progetti di media e larga portata.

Modelli per piani d’azione

Scarica il modello per piani d’azione

联合国钢琴d 'azione elenca tutte le fasi necessarieper raggiungere gli obiettivi preposti. Include informazioni sulle attività che devono essere svolte, le persone incaricate di svolgerle e le date di completamento con relativi stato e priorità. Nonostante le similarità tra un piano di lavoro e uno d’azione, quest’ultimo è più incentrato sulla tempistica mentre il piano di lavoro è più orientato verso le varie fasi di un progetto e il loro completamento in ordine cronologico. Un piano d’azione è ideale per uso individuale e per team di piccole dimensioni.

Modello per business plan

Scarica il modello per business plan

Un modello per business plan ha lo scopo di mettere in evidenza gli obiettivi aziendali e il processo per raggiungerli. Tale modello sintetizza i contenuti e le caratteristiche di un progetto imprenditoriale e le metodologie che si intendono seguire per raggiungere gli obiettivi preposti. Tali piani sono di natura più strategica rispetto ai piani di lavoro o d’azione e solitamente includono una visione d’impresa, un profilo aziendale, previsioni finanziarie presenti e future e molto altro. Un business plan è fondamentale per coloro che intendono avviare un’attività imprenditoriale, espandere la propria attività oppure richiedere fondi ad eventuali investitori o istituzioni finanziarie.

Cos’è un piano di progetto?

Un piano di progetto è inteso a definire l’esecuzione di un progetto, facilitando le comunicazioni tra le parti coinvolte per tenere traccia di presupposti e decisioni. È un documento iterativo che include la lista degli stakeholder, l’ambito e la finalità del progetto, i tempi di esecuzione, i costi previsti, i piani di base per la gestione e le comunicazioni e qualsiasi tipo di variabile introdotta durante l’esecuzione del progetto stesso. Non fornisce soltanto un’indicazione temporale delle attività da svolgere, anche se ovviamente queste costituiscono una componente importante del piano.

Ogni progetto dovrebbe sempre seguire un piano per un’esecuzione impeccabile. Come punto di partenza è utile delineare gli obiettivi e definire le attività necessarie che porteranno al loro raggiungimento. Una volta ottenuta una panoramica di alto livello, si potrà quindi passare alle considerazioni su tempistica, budget, risorse e molto altro.

Un piano di progetto adeguato dovrebbe fornire le risposte a queste quattro domande fondamentali:

  • Perché?Per quali motivi viene avviato il progetto? Quali problematiche verranno risolte o affrontate con questo progetto?
  • Cosa?Qual è l’ambito del progetto? Quali sono i deliverable e gli obiettivi principali?
  • Chi?Quali sono le parti interessate e le responsabilità assegnate?
  • Quando?Quali sono le date di inizio e di fine del progetto? Quali sono le date chiave e i punti di riferimento?

Qual è l’obiettivo principale di un piano di progetto?

Un piano di progetto è un elemento fondamentale per il successo del progetto stesso. Viene utilizzato per comunicare aspettative, controllare date di scadenza e consegna, valutare e gestire eventuali rischi. È il punto di riferimento principale per tutti coloro che sono coinvolti nel progetto.

Questi sono i quattro benefici fondamentali:

  • Comunicazioni più efficaci: con una panoramica generale disponibile sin dall’inizio le parti interessate possono fornire suggerimenti e valutazioni importanti sulla direzione dei lavori. Un piano di progetto contribuisce anche a gestire meglio le aspettative dei dirigenti, dando la possibilità di aggiornare milestone e tempi di esecuzione mentre il progetto avanza.
  • Trasparenza: con un piano di progetto sia gli stakeholder che i vari membri dei team sapranno sempre dove trovare le informazioni e i dati di loro pertinenza. Aspettative e ordine cronologico sono chiaramente definiti in modo che tutti abbiano la stessa visione sull’esecuzione del progetto.
  • Organizzazione più efficiente: molti progetti comportano numerose attività, dipendenze, milestone e quant’altro. Pertanto il monitoraggio di tutti questi aspetti può risultare alquanto complicato. Un piano di progetto ti “obbliga” a considerare tutte queste voci e l’impatto che ognuna di esse potrebbe avere sul risultato finale. In questo modo saprai sempre quanto tempo dedicare a ciascuna attività e tutte le attività che devono essere svolte in parallelo.

Come creare un piano di progetto in Excel

Qui di seguito presentiamo delle istruzioni dettagliate per creare un piano di progetto in Excel. Per prima cosa dovrai creare una tabella con le informazioni riguardanti il tuo progetto. Successivamente ti mostreremo come creare una cronologia temporale.

1.Aggiungi le intestazioni alla tabella

Innanzitutto aggiungi le intestazioni alla tua tabella.

  1. Lascia la prima riga vuota. Nella seconda riga, digita le intestazioni direttamente all’interno delle celle. In questo esempio abbiamo utilizzato le seguenti intestazioni:Attivita、Responsabile Inizio, GiornieStato. Se lo desideri puoi anche aggiungere altre intestazioni per una maggiore granularità qualiBudget, Costie altro ancora.
  2. Evidenzia il testo e nel gruppoAllineamentoclicca sull’icona centrale per allineare al centro il testo dell’intestazione.
  1. Per una spaziatura corretta, evidenzia il testo appena digitato e, sulla schedaHome, nel gruppoCelleclicca suFormato. SelezionaLarghezza colonnee imposta la larghezza intorno a 15-20 in modo da avere abbastanza spazio per inserire i tuoi dati.

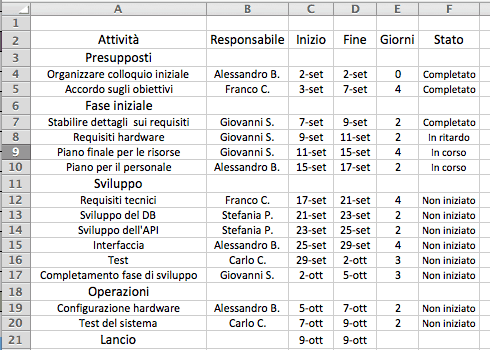

2.Aggiungi i dati sul tuo progetto

  1. Inizia con la colonna delleAttivitàe digita le attività per il tuo piano di progetto. Puoi inserire tutte le attività di cui hai bisogno. Per una migliore organizzazione visuale ti consigliamo di aggiungere un titolo a ciascun gruppo di attività o fasi. In questo esempio abbiamo utilizzatoPrerequisiti, Fase iniziale, Sviluppo, Test, OperazionieLancio.
  2. Quindi inserisci il nome del responsabile per ciascuna attività e le relative date di inizio e di fine.
  3. Per calcolare automaticamente la durata inGiorniclicca in una delle celle della colonnaGiorni, digita il simbolo = e poi clicca suFine, digita il simbolo (-), quindi clicca nella cella corrispondente della colonnaInizio. Clicca suInvio. Trascina l’angolo inferiore destro di questa cella verso il basso per includere l’intera colonna e i valori rimanenti verranno calcolati automaticamente dalla formula.
  4. Aggiungi lo stato per ciascuna attività. Abbiamo utilizzato le vociCompletato, In corso, In ritardoeNon iniziato.
  5. Tutti i dati necessari dovrebbero essere disponibili nella tua tabella. Noterai che la spaziatura varia a seconda della lunghezza del testo. Per ovviare a ciò evidenzia tutti i dati inseriti e, nel gruppoCelleclicca suFormato. SelezionaAdatta larghezza colonneper adattare automaticamente la larghezza delle colonne al testo.
  6. Per allineare al centro i contenuti evidenzia il testo e clicca sull’icona centrale nel gruppoAllineamento.

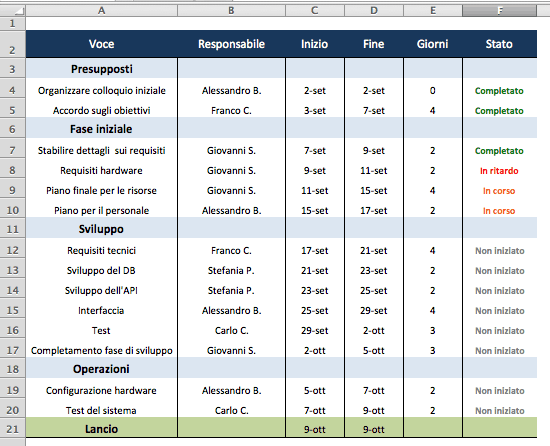

3.Aggiungi i colori per mostrare una sintesi dello stato del progetto

Grazie all’uso di colori e gerarchie visuali è facile personalizzare il tuo piano di progetto. Modificando tipo e dimensioni dei caratteri puoi mettere in evidenza informazioni chiave e mostrare lo stato del progetto a colpo d’occhio.

  1. Per modificare il colore dei caratteri clicca sulla cella contenente il testo che desideri modificare. Nella schedaHome, seleziona il colore desiderato dall'elenco a discesa.
  2. Per cambiare il colore di sfondo di una o più celle, seleziona la cella o le celle che desideri modificare. Quindi fai clic sull'icona a secchiello e seleziona il colore di riempimento.
  3. Per formattare i caratteri seleziona una o più celle. Nella schedaHomepotrai modificare il tipo di carattere, le dimensioni, mettere il titolo in grassetto, in corsivo oppure sottolinearlo.

Consigliamo di aggiungere un colore di sfondo all’intestazione principale e a ciascun gruppo principale di attività o alle fasi a cui esse appartengono, così come alla data di completamento o di lancio. Puoi anche modificare il colore dei caratteri della colonnaStatoper riflettere l’avanzamento delle attività (in questo caso il colore rosso rappresenta le attivitàIn ritardo, il verde quelleCompletate, ecc.).

4.Crea l’ordine temporale del tuo piano di progetto

Adesso che hai aggiunto tutti i dati necessari alla tabella è ora di creare la corrispettiva scala cronologica. Una cronologia temporale aiuta a determinare le aspettative e a migliorare la trasparenza delle operazioni, tenendo tutti aggiornati allo stesso modo e allo stesso tempo.

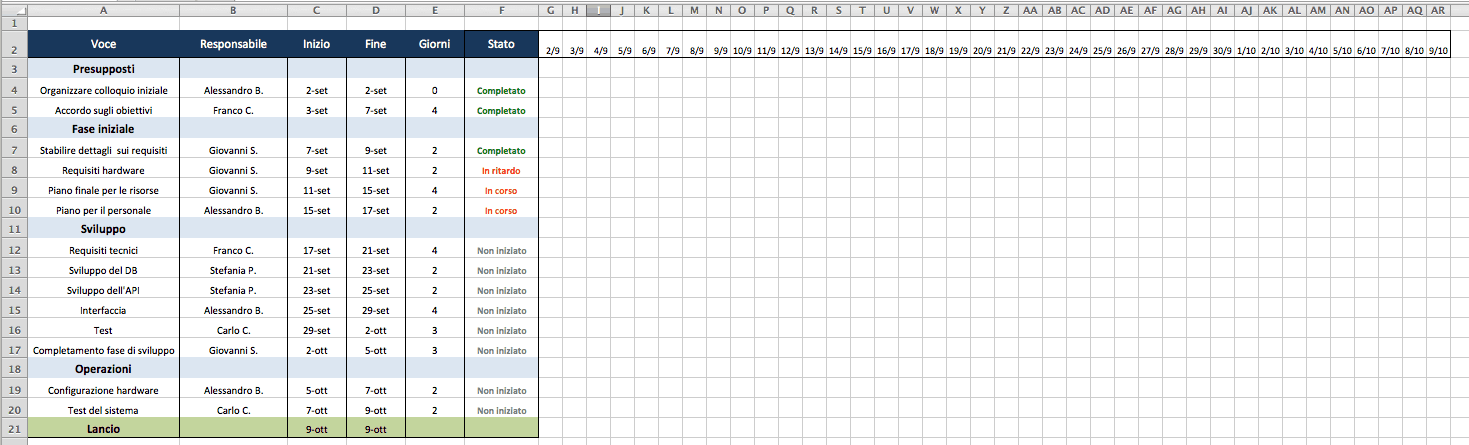

Aggiungi e formatta le date

  1. Sulla stessa riga dell’intestazione della tabella, inserisci due colonne a destra e digita le due date della tua cronologia temporale. Quindi tieni premuto il tasto MAIUSC, seleziona le due date e trascina l’angolo inferiore destro lungo la riga fino a quando raggiungi la data di scadenza.
  2. Se desideri modificare il formato delle date, seleziona tutte le date e premi il tasto destro del mouse. SelezionaFormato celle.
  3. Nella finestra a comparsa, selezionaDatanell’elenco diCategoriae seleziona il formato di data che preferisci.
  4. Noterai che le celle hanno una larghezza notevole. Per rendere la cronologia più compatta, seleziona tutte le date e poi seleziona dimensioni minori per i caratteri. In questo esempio abbiamo selezionato caratteri di dimensioni 9.
  5. Seleziona nuovamente tutte le date nel gruppoCellee clicca suFormato. SelezionaAdatta larghezza colonneper modificare automaticamente la larghezza della colonna alle date.

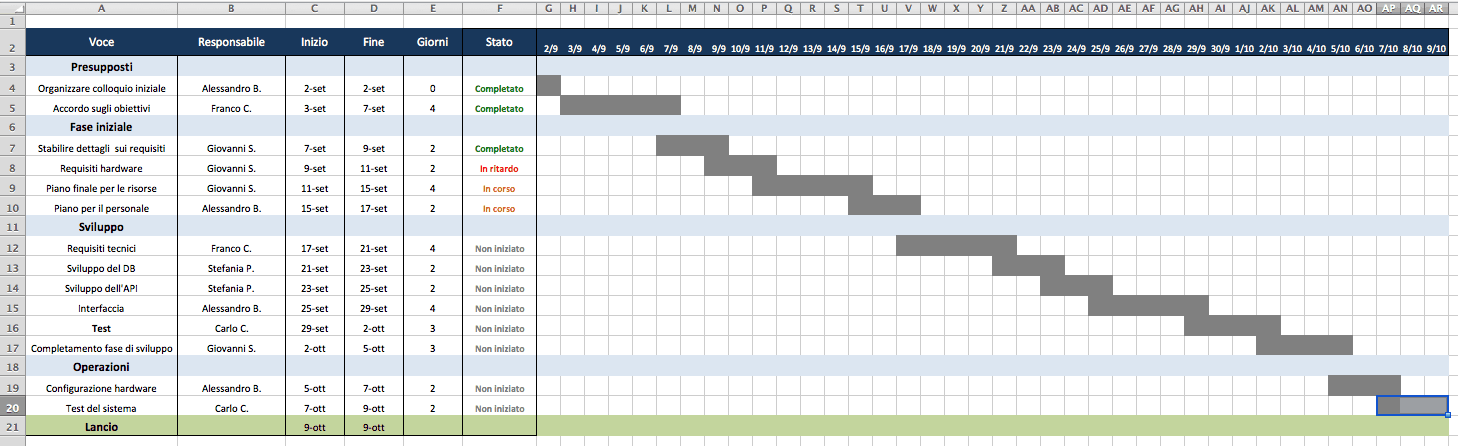

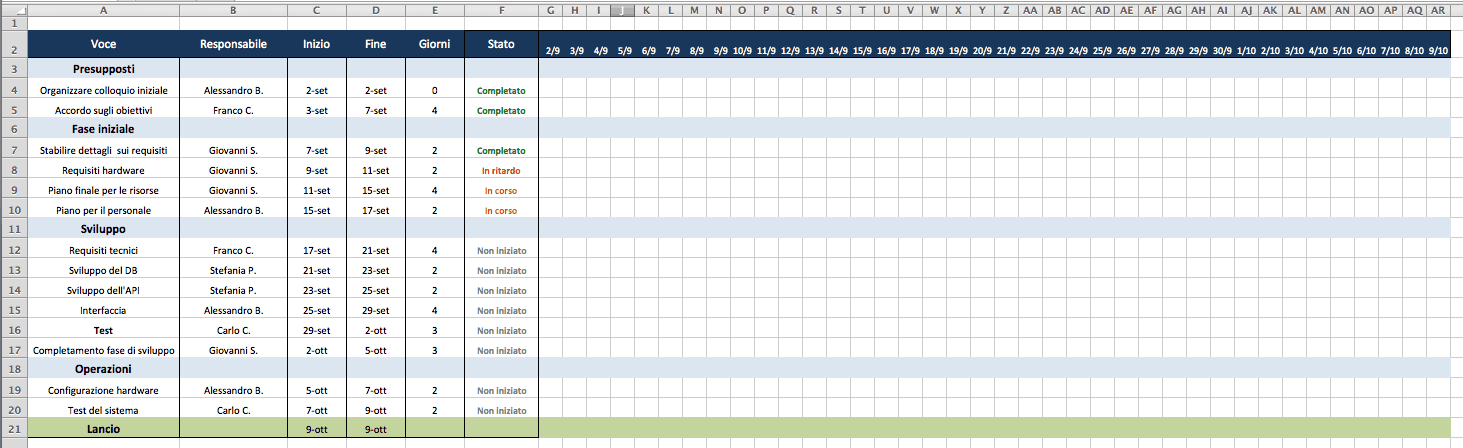

Aggiungi colori alla cronologia temporale

  1. Per prima cosa estendi la stessa formattazione di colore e caratteri utilizzati nella tabella alla cronologia temporale.

  1. A questo punto hai praticamente creato una specie di matrice. Ogni riga corrisponde ad un’attività e, sul lato destro della cronologia, puoi semplicemente riempire le celle che rappresentano le date di inizio e di fine di ciascuna attività. Per fare ciò seleziona una cella (o più celle se necessario) e clicca sull’icona a secchiello. Seleziona il colore desiderato.

5.Gli ultimi ritocchi

  1. Per aggiungere le linee griglia seleziona l’intero piano di progetto, sia la tabella che la cronologia temporale e, nel gruppoCarattereclicca l’icona deiBordi. SelezionaTutti i bordi.
  2. Se desideri aggiungere ulteriori informazioni al progetto, seleziona la prima colonna, fai clic col tasto destro del mouse e selezionaInserisci > Riga intera. Ripeti la stessa operazione fino ad avere 8 righe vuote.

  3. Poi, nella prima colonna digita le seguenti voci:Nome progetto, Project Manager, Deliverable, Data di inizio, Data di fine ePercentuale completata. Quindi inserisci i dati su questi campi.

Smartsheet

Come creare un piano di progetto in pochi minuti con Smartsheet

Il modello di progetto Smartsheet preimpostato con diagrammi di Gantt semplifica l’organizzazione delle attività, migliora le comunicazioni tra i team e la trasparenza dei progetti. In questo modello la durata viene calcolata automaticamente e il diagramma di Gantt interattivo ti consente di trascinare e rilasciare le barre di attività per adattare automaticamente le date. Le funzionalità di collaborazione di Smartsheet ti consentono di includere le discussioni direttamente nel piano di progetto, allegare file e impostare promemoria e notifiche.

Ecco come utilizzare il modello per piani di progetto di Smartsheet:

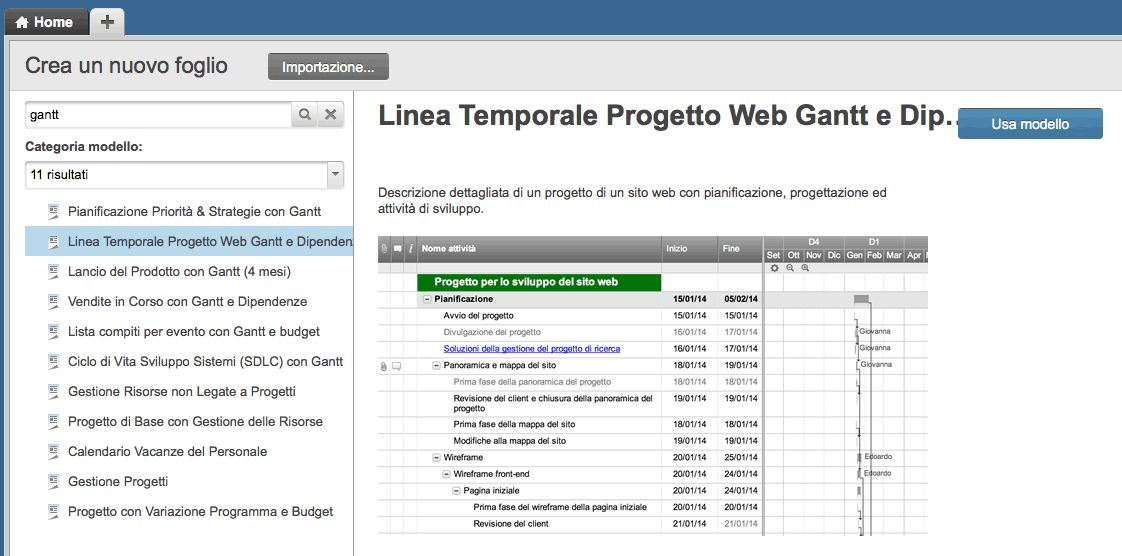

1.1.Seleziona un modello di progetto

Prova Smartsheet gratuitamente

  1. Vai su Smartsheet.com e accedi al tuo account (o comincia con la prova gratuita di 30 giorni).
  2. Dalla schermataHome, clicca suCrea nuovoe selezionaSfoglia modelli.
  3. Digita "diagramma di Gantt" nella casella diRicerca modellie clicca sull'icona a forma di lente d’ingrandimento.
  4. Vedrai diversi risultati。每questo esempio,按ca suProgetto semplice con sequenza temporalee clicca sul pulsante bluUsa modellonella parte superiore destra della pagina.
  5. Dai un titolo al modello, scegli dove salvarlo e fai clic sul pulsanteOK.

2.Elenca i dati relativi al tuo progetto

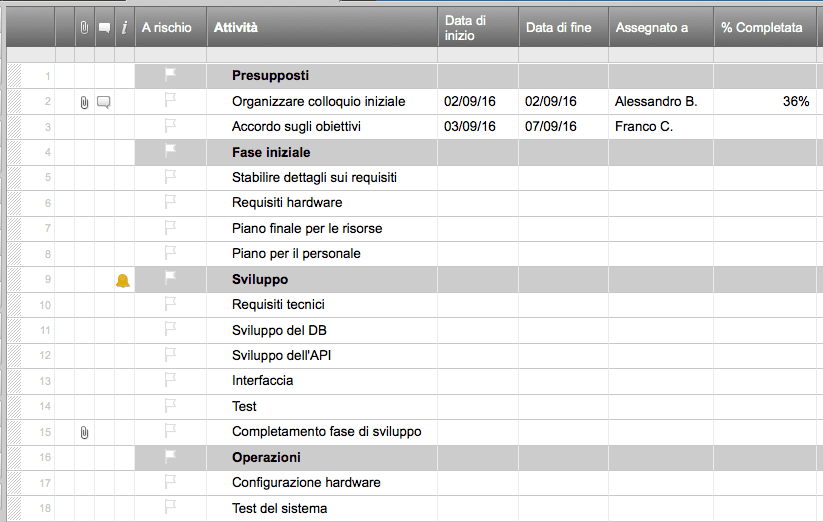

Verrà visualizzato un modello pre-impostato, con dei contenuti campione e attività primarie e secondarie di vario tipo già formattate. Con Smartsheet è facile aggiungere o eliminare colonne a seconda dell'ambito del progetto.

Basta cliccare col tasto destro su una colonna e selezionareInserisci colonna a sinistra/Inserisci colonna a destraper aggiungere una colonna oppureElimina colonnaper rimuoverne una.

Per eliminare il riquadro giallo nella parte superiore del modello, fai clic col pulsante destro del mouse e selezionaElimina riga.

  1. Aggiungi le attività nella colonnaNome attività.Noterai che il sistema ha già provveduto a formattare le gerarchie. Assicurati quindi di aggiungere il nome del progetto o della fase ai campi Sezione 1, sezione 2 o Sezione 3 (quella che viene definita riga madre. Per ulteriori dettagli sulle gerarchiefai clic qui).
  2. Inserisci le tue attività primarie e secondarie sotto le righe madre.
  1. Sul lato sinistro di ogni riga potrai allegare file direttamente alle attività a cui appartengono (ideale per liste di controllo, budget ecc.) oppure avviare una discussione a cui altri possono partecipare.

3.Inserisci date di inizio e di fine

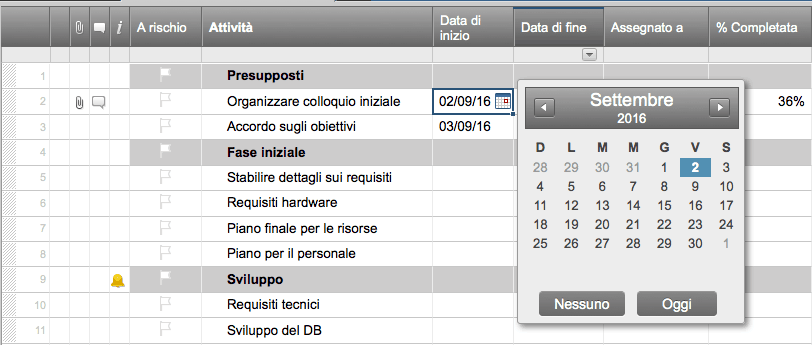

  1. Aggiungi date di inizio e fine ad ogni attività. Facendo clic su una delle estremità del diagramma di Gantt e trascinando la barra, Smartsheet modificherà automaticamente le date nella tua tabella.
  2. Clicca una cella all’interno di una delle due colonne con date.
  3. Clicca sull’icona del calendario e seleziona una data. Puoi anche inserire una data manualmente direttamente nella cella.

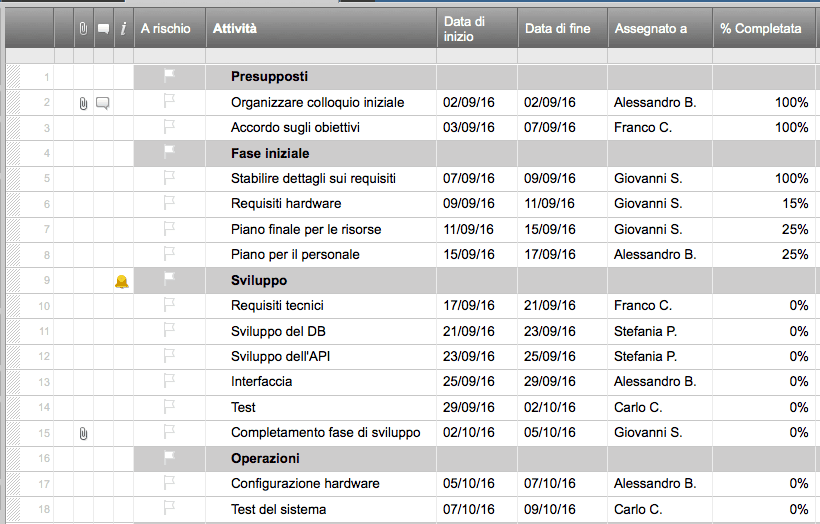

4.Aggiungi i dati sulla percentuale completata e sull’assegnatario.

Le colonne con intestazioni% CompletataeAssegnato aforniscono informazioni aggiuntive sul progetto con una visuale completa di responsabili e stato del progetto.

Nel diagramma di Gantt, le barre sottili all’interno delle barre di attività rappresentano la percentuale di lavoro completato per ciascuna attività.

  1. Nella colonna% completata, inserisci la percentuale di lavoro completato per quell’attività. Inserisci un numero intero e Smartsheet completerà automaticamente il simbolo di percentuale.
  2. Nella colonnaAssegnato aseleziona un nome dall’elenco a discesa o inseriscine uno manualmente.

Personalizza il tuo modello per piani di progetto con Smartsheet

È possibile personalizzare l’aspetto del diagramma di Gantt con un paio di clic.

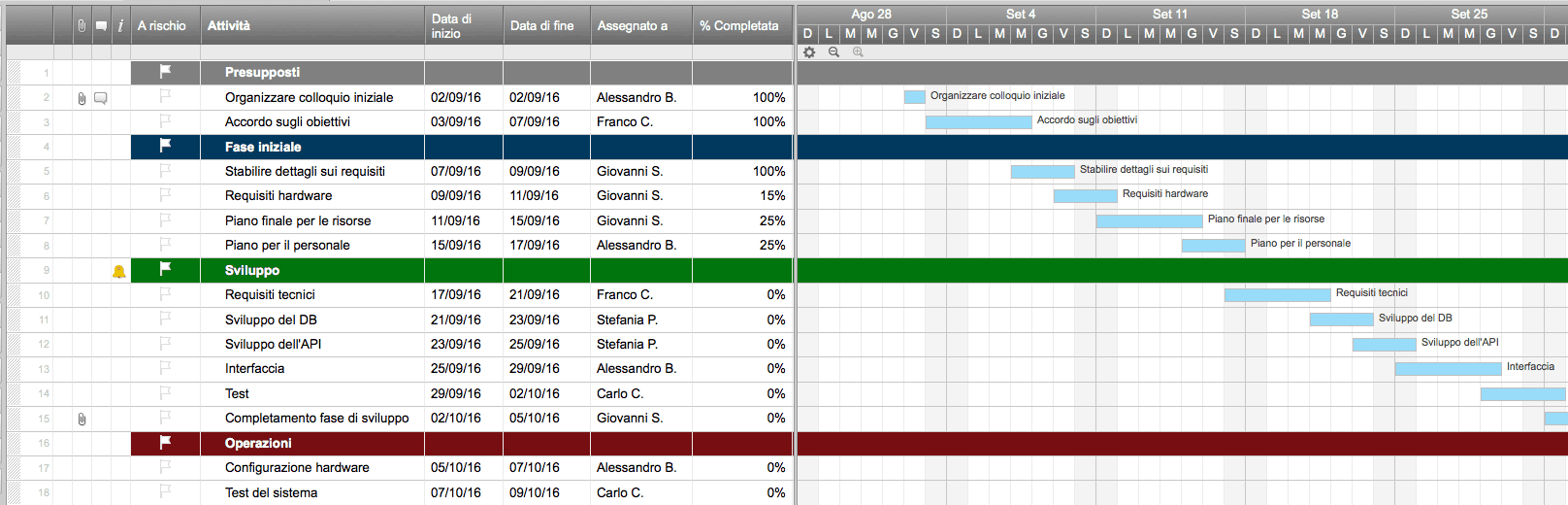

1.Personalizza caratteri e colori nel tuo piano di progetto

  1. Per modificare il tipo e le dimensioni dei caratteri oppure per rendere il testo in grassetto o corsivo, clicca la cella contenente il testo da modificare. Nella barra degli strumenti sul lato sinistro ci sono diverse opzioni di formattazione.
  2. Per modificare il colore di sfondo di una riga, clicca sull’estremità sinistra della riga per mettere in evidenza l’intera riga. Poi clicca sull’icona a secchiello e seleziona il colore che desideri.

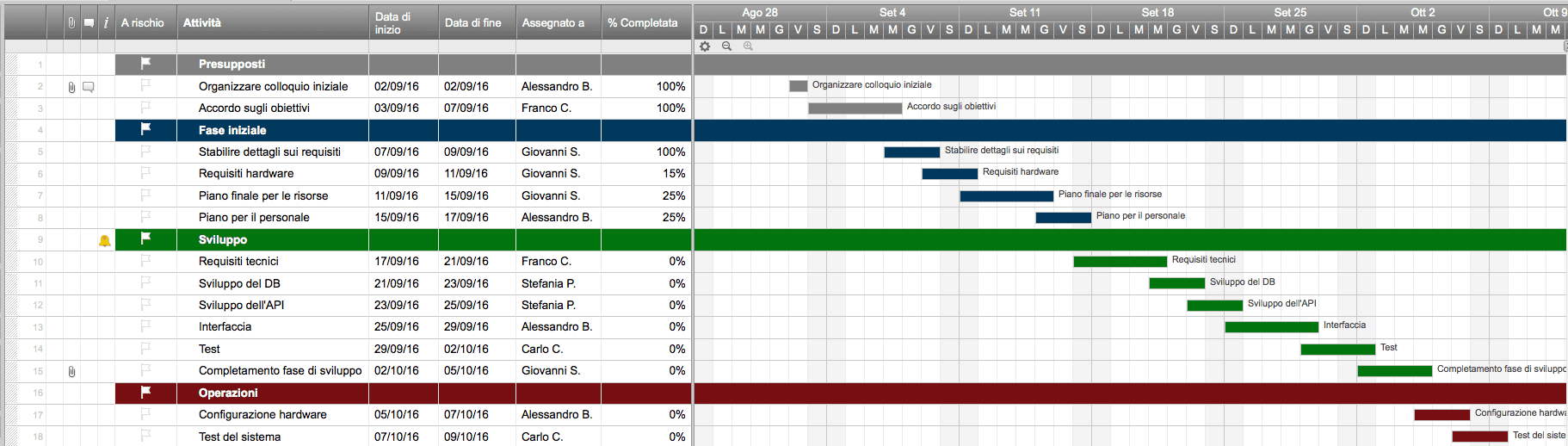

2.Modifica i colori del diagramma di Gantt

  1. Fai clic col pulsante destro del mouse su una barra delle attività e selezionaImpostazioni colore.
  2. Seleziona il colore che desideri utilizzare nella tavolozza di colori.
  3. Se desideri applicare lo stesso colore a più barre, clicca sulle barre di attività mentre tieni premuto il tastoMAIUSCQuindi, rilascia il tastoMAIUSC, fai clic col tasto destro del mouse su una qualsiasi delle barre selezionate e poi clicca suImpostazioni colore.

Come trovare il modello migliore per piani di progetto

Un piano di progetto è praticamente il tuo documento di riferimento che illustra attività, obiettivi, responsabili, date di scadenza e tutti i tipi di informazioni necessarie al successo del tuo progetto. Trovare il modello giusto ti aiuterà a pianificare le fasi del tuo progetto, contribuendo così a raggiungere gli obiettivi senza intoppi e mantenendo tutti aggiornati. In più, puoi riutilizzare la stessa procedura quando ne hai bisogno per qualsiasi progetto, semplificando così i tuoi processi di lavoro.

Verifica tu stesso come è facile creare un modello per piani di progetto. Prova Smartsheet gratuitamente per 30 giorni.

Prova Smartsheet gratuitamente

Scopri perché oltre il 90% delle compagnie Fortune 100 si affida a Smartsheet per eseguire il proprio lavoro.

Prova Smartsheet gratuitamente Get a Free Smartsheet Demo
